Espesor de la pared:7,3 mm
Solicitud:Tuberías de agua portátiles
Introducción al proyecto:Debido a la larga vida útil, hubo problemas como envejecimiento y fugas. El material de la tubería era tubería de hierro fundido gris y tubería de cemento, la profundidad del entierro era de 2 metros.
Espesor de la pared:7,3 mm
Solicitud:Tuberías de agua portátiles
Introducción al proyecto:Debido a la larga vida útil, hubo problemas como envejecimiento y fugas. El material de la tubería era tubería de hierro fundido gris y tubería de cemento, la profundidad del entierro era de 2 metros.
| Antes | Después |
![]() |
![]() |
Durante el período de construcción, Pro-liner envió a un técnico profesional al lugar de trabajo para proporcionar una guía técnica de proceso completo. Nuestro técnico llevó a cabo una supervisión en el sitio sobre enlaces clave como el pretratamiento de tuberías, la extracción del revestimiento y el curado por luz UV para garantizar que los parámetros de construcción cumplieran con los requisitos de rendimiento del revestimiento y las especificaciones del proceso.




Proceso completo de rehabilitación de tuberías de agua potable

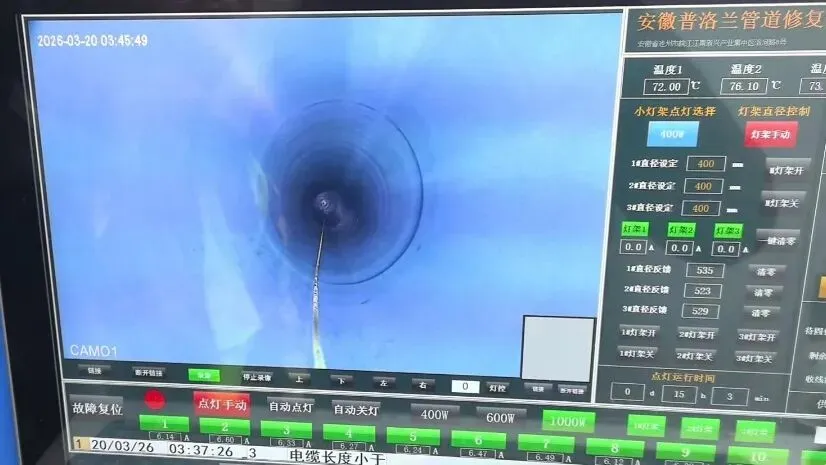

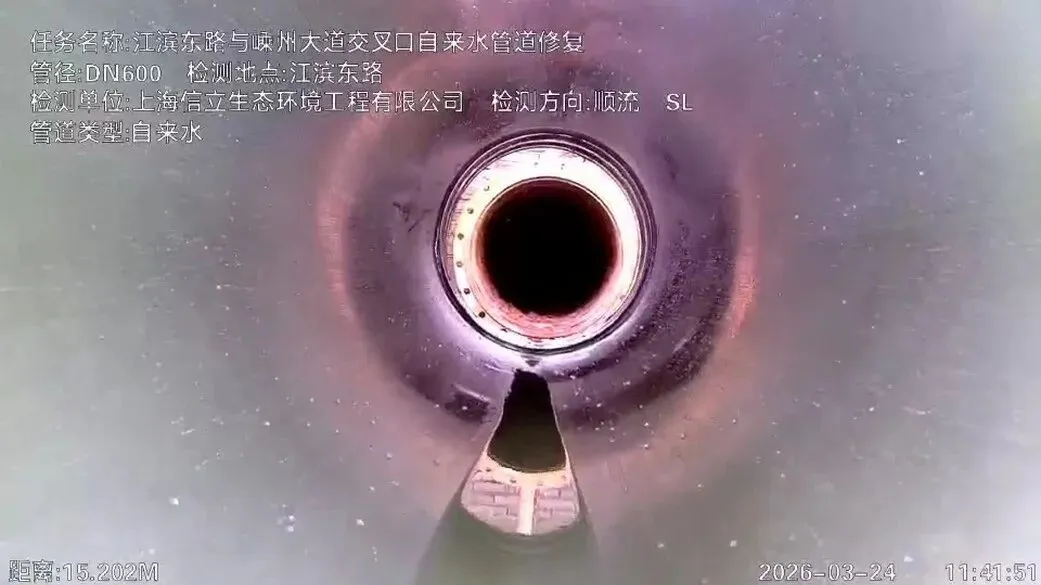

1. Corte de tuberías y verificación de CCTV

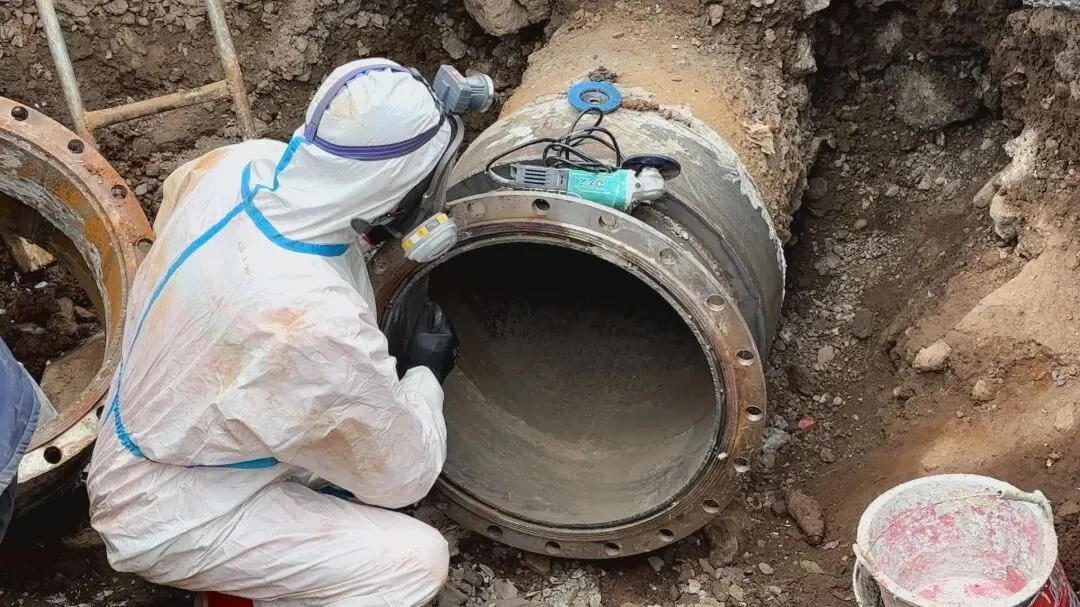

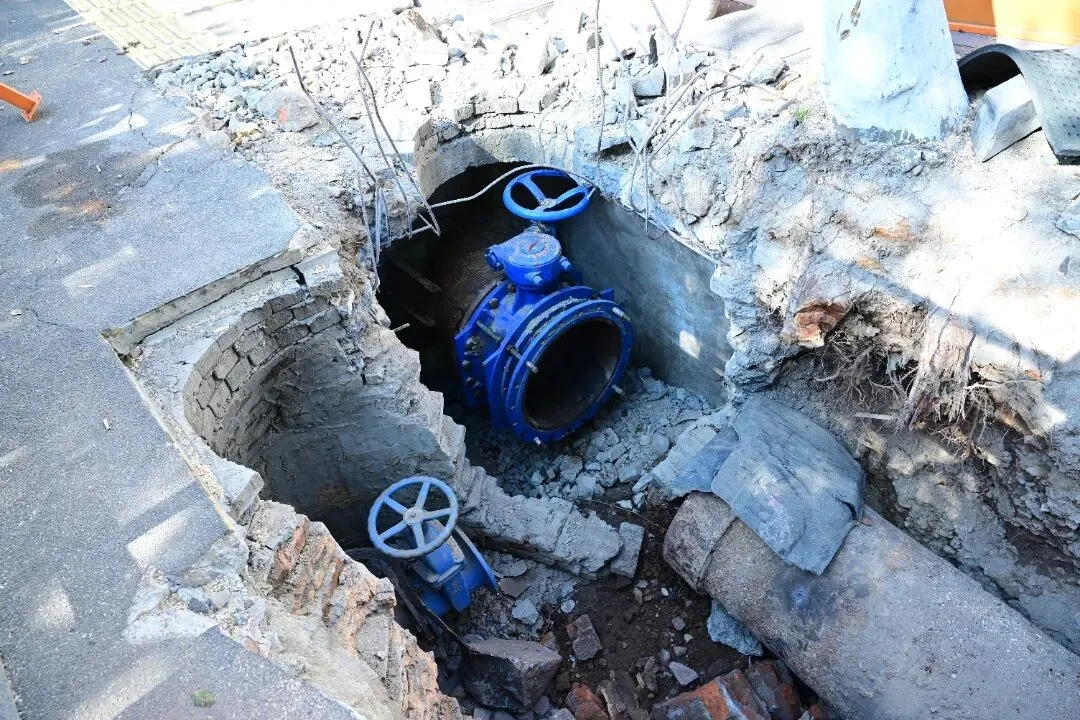

Corte la sección de tubería con una superficie de corte lisa, luego instale las válvulas.

2. Pretratamiento de tuberías
Después de la limpieza por chorro de agua a alta presión, continúe eliminando el sedimento de la tubería con cerdos limpiadores (cerdos rascadores de acero y cerdos de goma).

3. Curado UV - colocación de lámina deslizante

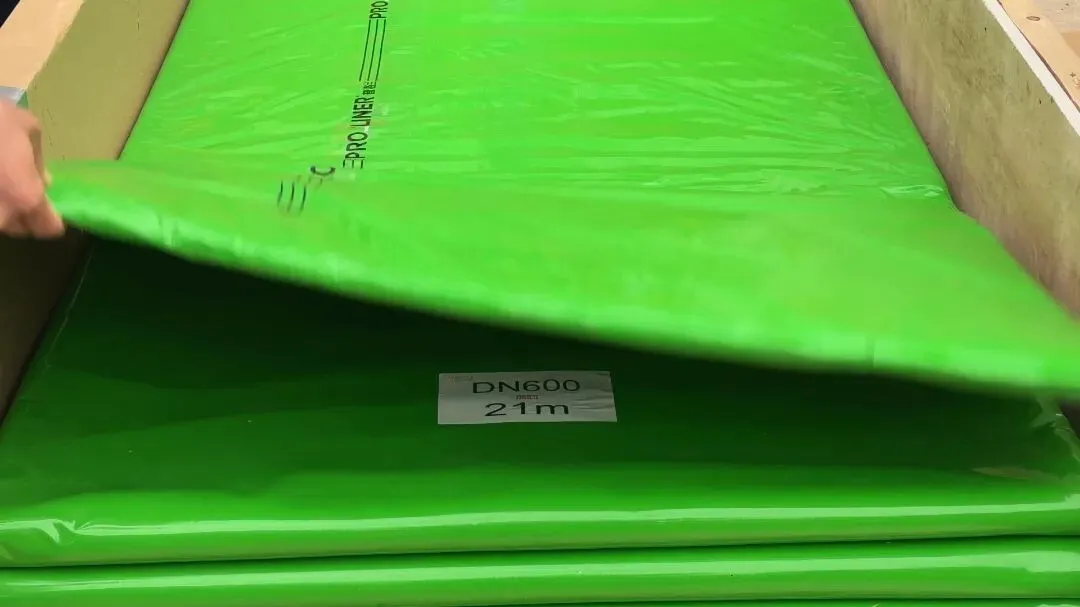

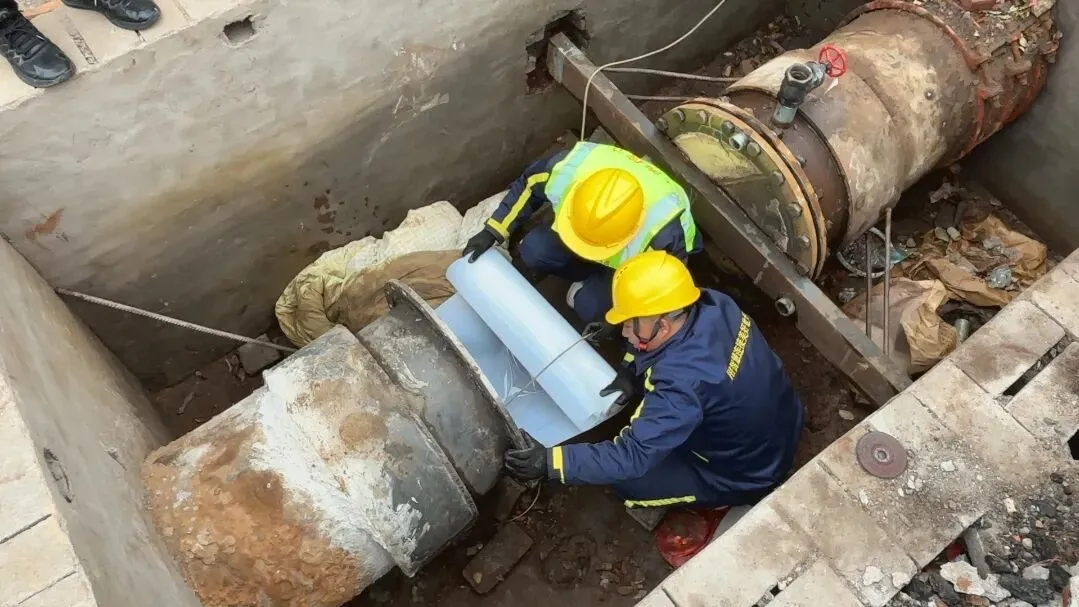

Después de que se completó el pretratamiento, colocó la lámina deslizante dentro de la tubería.

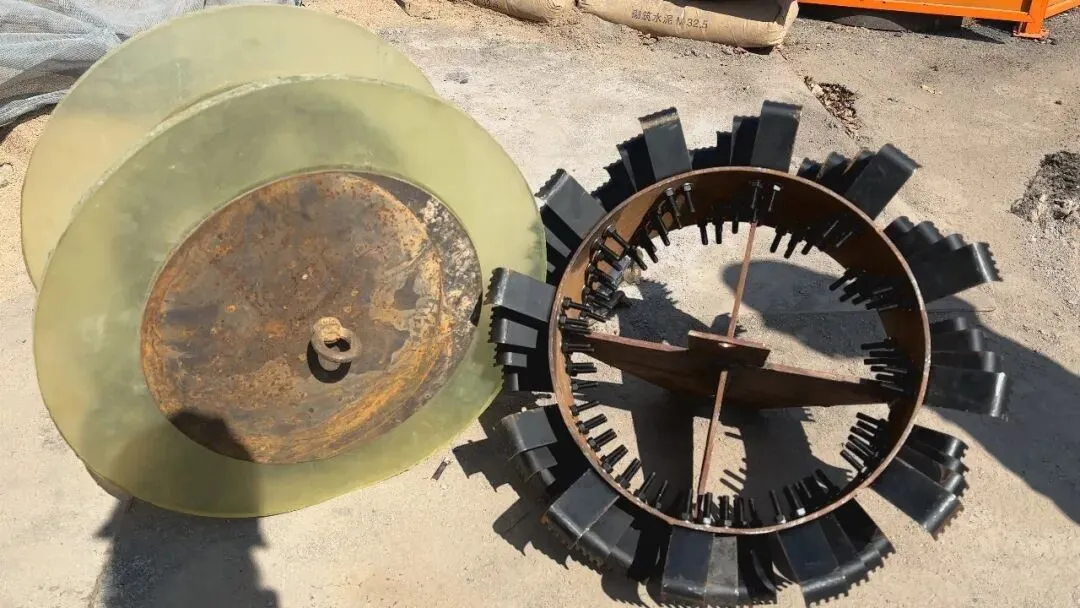

4. Curado UV - Inserción del delineador
Antes de insertar el revestimiento UV-CIPP en la tubería, dobló el revestimiento de antemano para que su ancho fuera menor que la lámina deslizante.
5. Curado UV - inserción de luz y curado

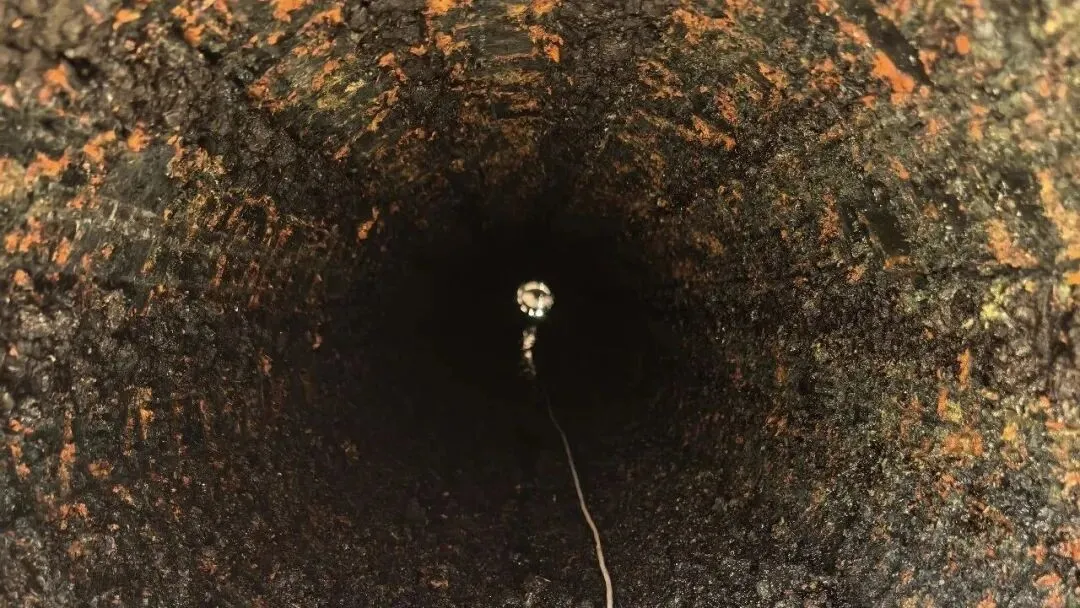

Después de inflar y mantener la presión, inserte el tren de luz UV en la tubería para curar el revestimiento.

6. Aceptación - Prueba de presión

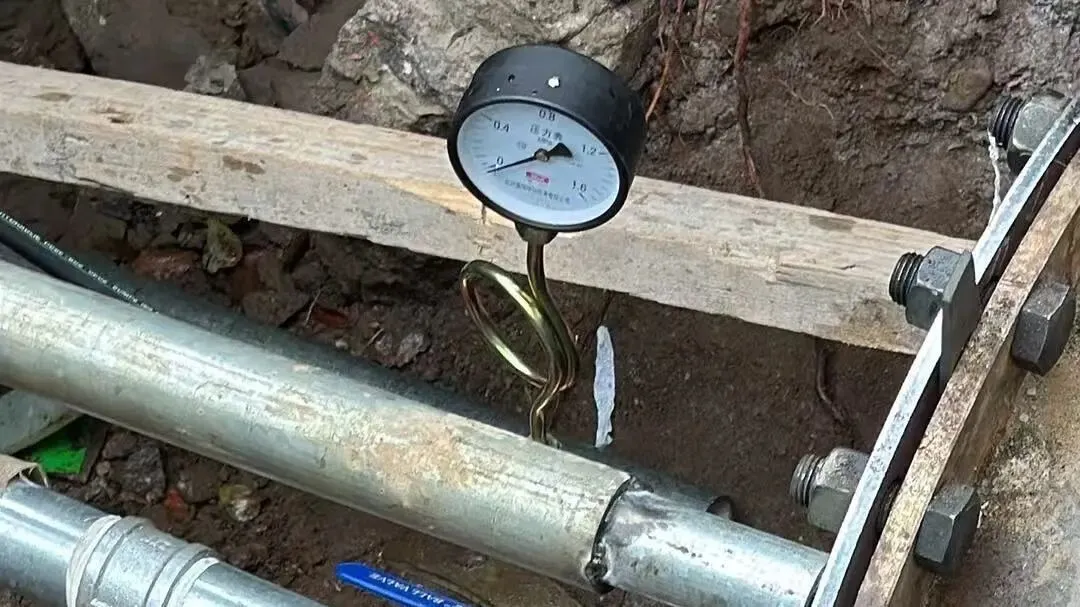

Una vez que se completó el curado, se realizó una prueba de presión.

| Antes | Después |
![]() |
![]() |
Durante el período de construcción, Pro-liner envió a un técnico profesional al lugar de trabajo para proporcionar una guía técnica de proceso completo. Nuestro técnico llevó a cabo una supervisión en el sitio sobre enlaces clave como el pretratamiento de tuberías, la extracción del revestimiento y el curado por luz UV para garantizar que los parámetros de construcción cumplieran con los requisitos de rendimiento del revestimiento y las especificaciones del proceso.




Proceso completo de rehabilitación de tuberías de agua potable
1. Corte de tuberías y verificación de CCTV
Corte la sección de tubería con una superficie de corte lisa, luego instale las válvulas.

2. Pretratamiento de tuberías
Después de la limpieza por chorro de agua a alta presión, continúe eliminando el sedimento de la tubería con cerdos limpiadores (cerdos rascadores de acero y cerdos de goma).

3. Curado UV - colocación de lámina deslizante
Después de que se completó el pretratamiento, colocó la lámina deslizante dentro de la tubería.
4. Curado UV - Inserción del delineador
Antes de insertar el revestimiento UV-CIPP en la tubería, dobló el revestimiento de antemano para que su ancho fuera menor que la lámina deslizante.
5. Curado UV - inserción de luz y curado
Después de inflar y mantener la presión, inserte el tren de luz UV en la tubería para curar el revestimiento.

6. Aceptación - Prueba de presión
Una vez que se completó el curado, se realizó una prueba de presión.
